Mittwoch, 28. Januar 2015

Kellerarbeiten

Gestern war es soweit. Farbe, Fliesen und Flexkleber waren besorgt, die Wand und den Boden hatte ich schon am Sonntag ordentlich mit Tiefengrund eingeschmiert. Zuerst habe ich die Wand gestrichen und danach hat der Tom einen Teil des Heizungsraumes gefliest. Das ist der Teil, auf den nächste Woche die Heizung und die Wassertanks aufgestellt werden sollen. Der restliche Raum wird dann fertiggestrichen und gefliest, wenn der Estrich komplett ausgetrocknet ist.




Update: heute hatte ich das erste wirklich ärgerliche Erlebnis mit dem Chef der Fa. Barth. Mit diesem habe ich am Morgen hinsichtlich einer anderen Sache telefoniert. Während dem Gespräch wurde mir mitgeteilt, dass sein Monteur bereits auf der Baustelle ist und heute die Heizungsanlage aufbauen wird. Über den Zustand der Fliesen (erst gestern verlegt und noch nicht verfugt) wusste er bescheid. Er hatte seinen Arbeiter aber trotzdem angewiesen die Anlage aufzubauen. Wir könnten unsere Fliesen ja um die einzelnen Geräte herum verfugen.

Diese Aussage konnte und wollte ich nicht auf mit sitzen lassen und habe mich an unseren Bauleiter gewendet. Dieser war sehr freundlich und zeigte großes Verständnis für unser Anliegen. Im Anschluss an das Telefonat gab es dann wohl ein Gespräch mit Herrn Barth, woraufhin die Anlage erst am Freitag, oder am Montag aufgebaut wird. In der Zwischenzeit kann meine bessere Hälfte Morgen die Sockelleisten verkleben.

Ich verstehe ehrlich gesagt den Stress der Fa. Barth zum jetzigen Zeitpunkt nicht. Die Heizung kann sowieso erst in Betrieb genommen werden, wenn unser Grundstück erschlossen ist und wir von der N-Ergie angeschlossen sind. Vorher kann dahingehend eh nix passieren. Naja. Ich hoffe, dass solche Vorkommnisse nicht mehr passieren. Ich danke jedoch unserem Bauleiter, der sich sehr zügig und engagiert um das Problem gekümmert hat.



Mittwoch, 21. Januar 2015

Heizungsanlage

Vor zwei Tagen habe ich mal wieder einen Anruf erhalten. Dieses mal von der Fa. Markus Barth aus Fürth. Mir wurde mitgeteilt, dass die Heizungsanlage demnächst aufgebaut werden soll. Nun stellt sich für uns die Frage, fliesen ja oder nein. Laut Bauleiter soll es kein Problem darstellen, auf den noch feuchten Estrich zu fliesen. Wir werden uns bis nächste Woche Gedanken machen und dann entscheiden. Die Wand hinter der Heizung werden wir aber auf alle Fälle streichen. Das werden wir am Dienstag mal in Angriff nehmen.

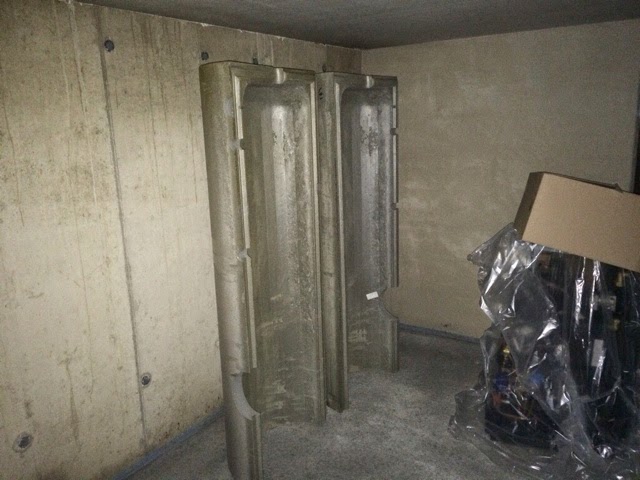

Heute (21.1.) wurden bereits die ersten Teile geliefert und im Keller abgestellt.




Update 04.02.15: Gestern wurde die Heizungsanlage auf unserem gefliesten Bereich im Keller aufgebaut. Auch das Außensplitgerät wurde heute geliefert und ist tatsächlich ganz schön wuchtig. Ich hoffe dieser Eindruck wird sich ändern, wenn wir irgendwann den Mutterboden zum Höhenausgleich aufgebracht haben.






Kamin

Das Letzte Woche habe ich einen Anruf der Fa. Preller aus Fürth bekommen. Hier wurde mir gesagt, dass in dieser Woche unser Kamineinsatz geliefert und gleich aufgebaut wird. Das Ganze sollte am 21.1. geschehen.

Wie vereinbart waren die Monteure heute vor Ort und haben mit den Arbeiten begonnen. In 1-2 Tagen wird der Kamin fertig sein und in etwa zwei bis drei Wochen, wenn er gut durchgetrocknet ist, kann er das erste Mal angeschürt werden.



Bis Montag wird der Kamin fertig sein und muss dann wie der Rest des Hauses erstmal ordentlich trocknen :)

Update 26.01.

Heute ist unser Kamin fertiggestellt worden. Der Ofenbauer war echt auf Zack und hat zügig gearbeitet und zwischendurch auch immer mal wieder gelüftet :) sehr schön

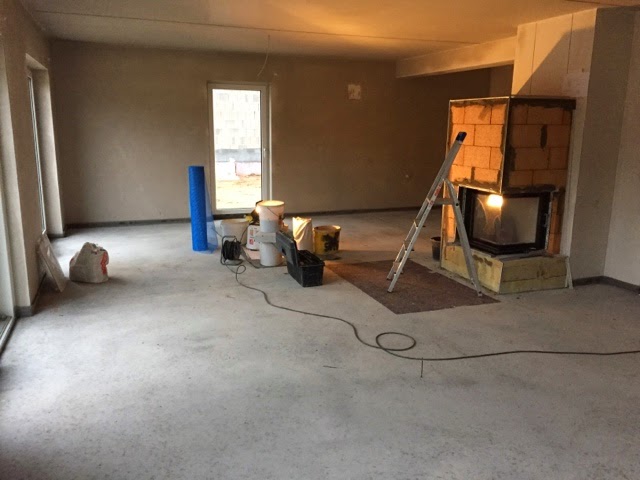

Am Dienstag haben wir das erste Mal den Kamin angeschürt 😊










Montag, 12. Januar 2015

Estrich

Heute geht's auf der Baustelle rund. Der Sanitärler legt im 1.OG noch die Heizschlangen für die Fußbodenheizung und im EG haben die Estrichleger mit ihrer Arbeit begonnen. Ich vermute mal, dass die Arbeiten bis morgen abgeschlossen sind. Danach dürfen wir drei Tage nicht ins Haus und eine Woche nicht lüften.



Update 13.01.15: großes Lob an die Estrichleger der Fa. Santos aus Nürnberg. Die Jungs haben innerhalb von 1 1/2 Tagen den kompletten Estrich verlegt und augenscheinlich ordentliche Arbeit abgeliefert.
